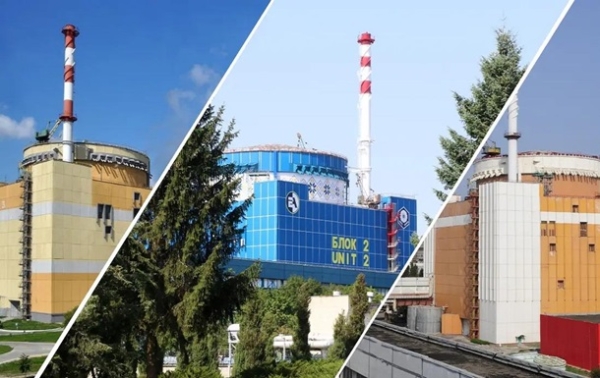

Фото: Енергоатом На підконтрольній Україні території три АЕС і дев’ять енергоблоків
Планово-попереджувальні ремонти на атомних станціях виконуються у середньому на чотири доби швидше, ніж передбачено.
Ремонтна кампанія на українських АЕС наблизилась до екватора. Про це сказав в.о. голови правління НАЕК Енергоатом Павло Ковтонюк, повідомила пресслужба компанії в середу, 3 червня.
“Ми наблизилися до середини виконання планово-попереджувальних та середніх ремонтів. Частину енергоблоків на Хмельницькій і Рівненській АЕС повернуто в роботу після ремонту, на інших – роботи тривають або розпочнуться згідно з графіком”, – заявив він.
Крім того, зараз проводяться ремонти і на Південноукраїнській АЕС.
“Важливо, що всі роботи виконуються з випередженням графіка: наразі планово-попереджувальні ремонти завершуються в середньому на чотири доби швидше, ніж передбачено”, – додав Ковтонюк.
Нагадаємо, станом на 28 квітня вийшов із планового ремонту один з енергоблоків Хмельницької АЕС. Планується, що ремонтна кампанія на атомній генерації України триватиме до жовтня. Загалом на підконтрольній Україні території знаходяться три АЕС і дев’ять енергоблоків.
Раніше в березні ЗМІ повідомляли, що Україна збільшила імпорт електроенергії після старту ремонту на АЕС. Саме тоді нібито відключили один з енергоблоків на ремонт.
